谋定半程启新篇
聚力攻坚再出发
湖北市政集团各重点项目
锚定目标、加压奋进
全面复盘前期部署成效
以精细谋划促高效落地
用实干担当跑出攻坚加速度
奋力冲刺全年建设目标

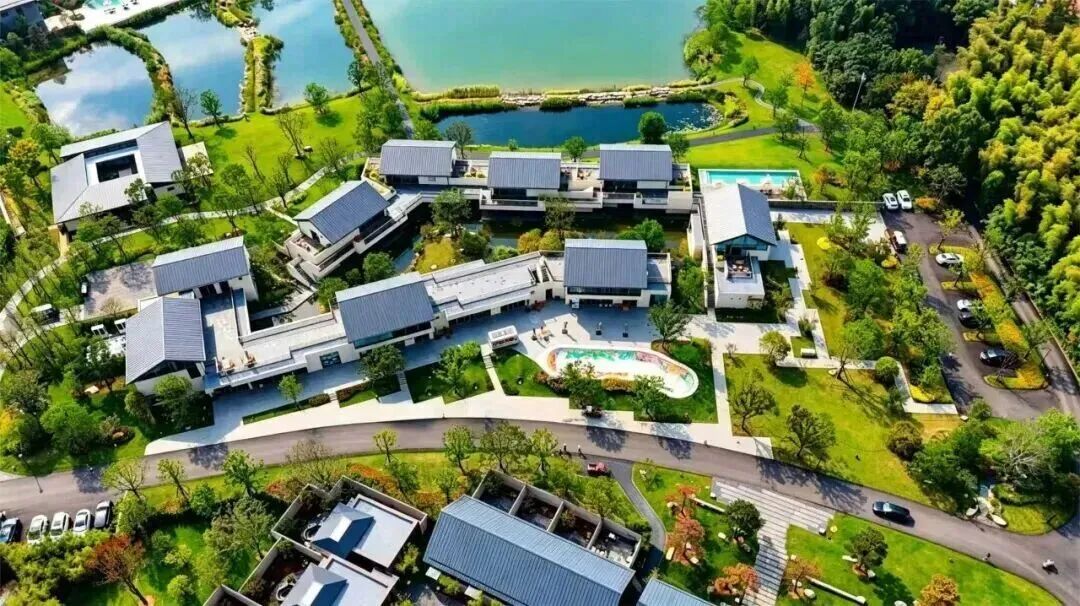

一、梓有集民宿项目全面完成工程竣工验收

民宿产业基础设施配套项目及“梓有集”民宿宿集项目总建筑面积约20664㎡,主要包括7栋民宿单体及其商业配套、道路及园林景观等基础设施配套。
近日,梓有集民宿项目全面完成工程竣工验收,各项基础设施、配套商业、景观绿化及安防设施均达到运营标准,整体项目建设圆满落地收官。其中1#、2#、3#、4#、6#、7#民宿组团已全部正式投入运营。
下一步,项目部将总结施工经验,以严苛的施工标准、过硬的工程品质打造更多精品工程,持续擦亮企业品牌,助力公司高质量发展。

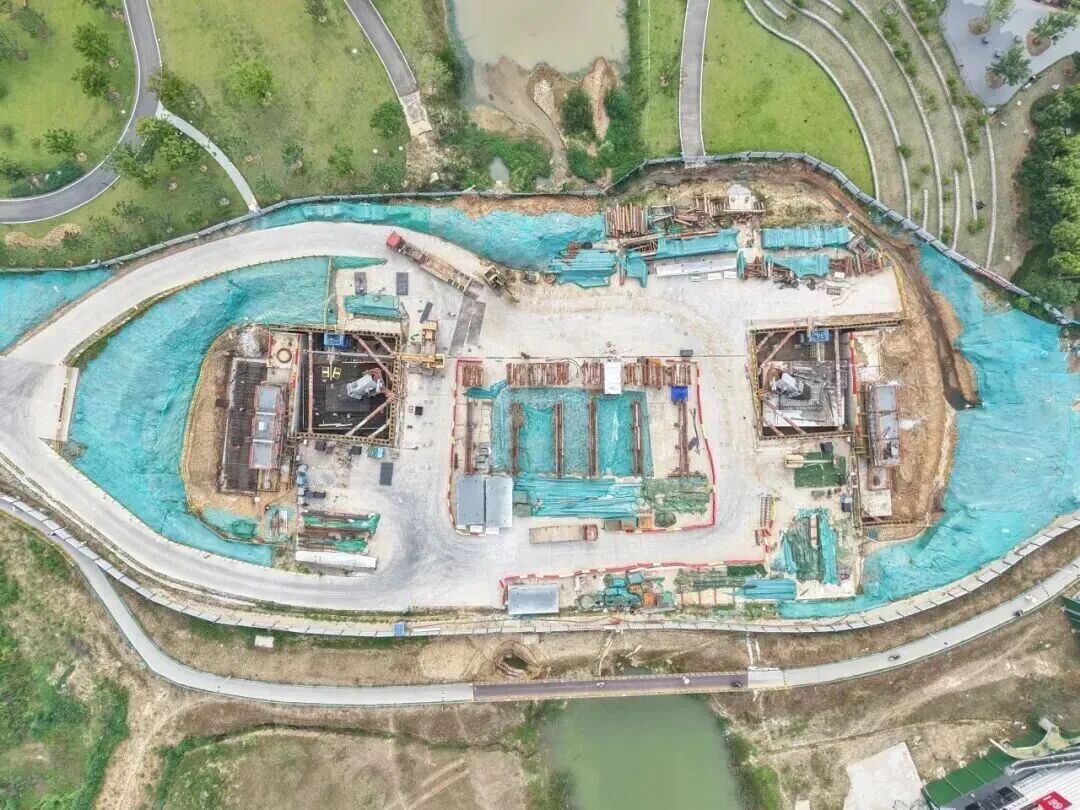

二、花山“三桥”项目希琥桥、羡璧桥转入上部结构施工

花山河三座桥(希琥桥、羡璧桥、立琮桥)桥跨分别为84米、100米、107米,为新型密肋式横梁-上下拱组合承重式钢拱桥,采用Q500qd、Q420qd高强钢。
目前,希琥桥、羡璧桥桩基均已施工完成。希琥桥已由下部结构逐步转入上部结构施工,P2、P3承台混凝土完成浇筑,A1'主梁节段完成吊装,A1主梁节段完成焊接。羡璧桥已转入上部结构施工,现场完成拱脚处下拱钢管焊接,正进行拱脚装饰板安装焊接。立琮桥大桩号承台土方已全部外运,钢筋笼已开始制作。
下一步,希琥桥将完成A0、A5承台混凝土浇筑及P2、P3UHPC拱脚混凝土浇筑,完成A1'主梁焊接;羡璧桥完成拱脚装饰板吊装焊接及梯道基座第二层UHPC浇筑;立琮桥完成全桥桩基础施工。

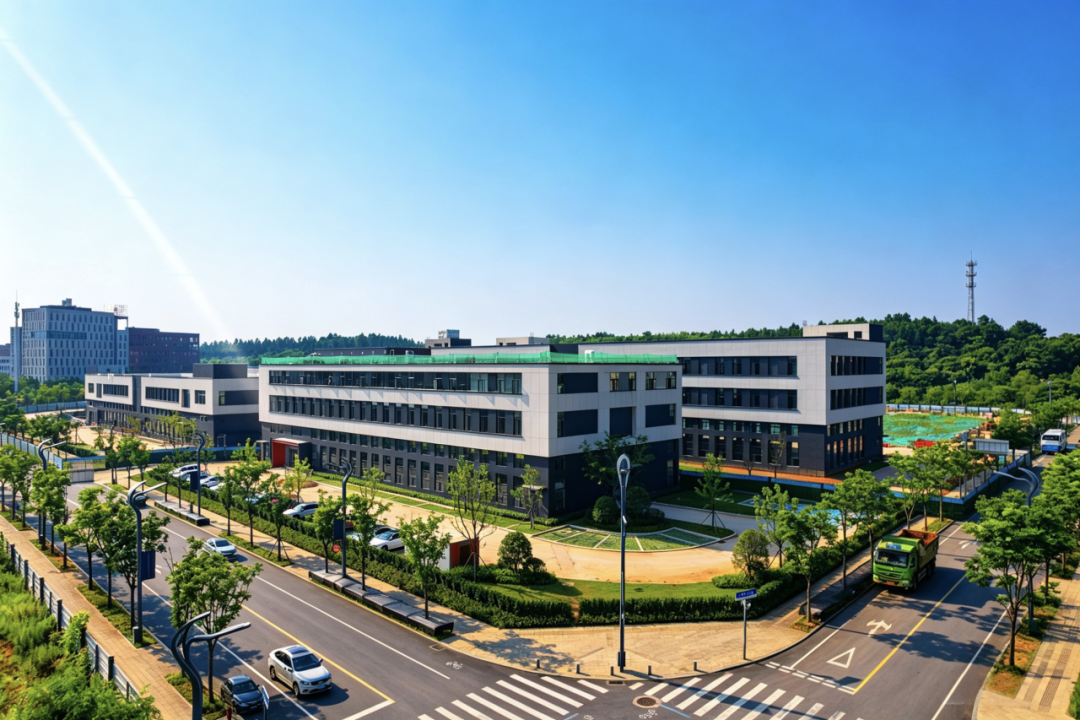

三、华中数字产业创新基地二期五栋建筑通过竣工验收

6月26日,在属地住建局监督指导下,经建设、监理、设计、勘察、施工五方责任主体单位联合评审,华中数字产业创新基地二期3-5、3-7、3-3A、3-3B、3-3C项目顺利通过竣工验收。自开工以来,面对施工任务重、交叉作业多、工艺标准高、工期要求紧等情况,项目团队科学统筹施工计划,优化工序衔接,严格把控工程质量,各项指标均达到设计及规范要求。

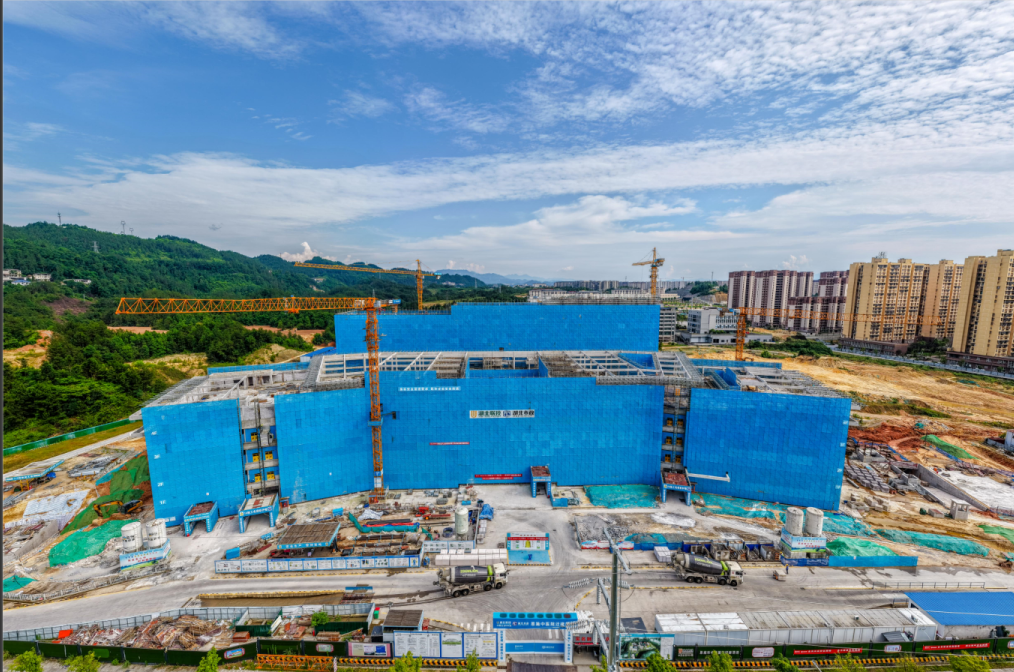

四、恩施市中医院迁建项目抢抓工期加速建设

恩施市中医医院迁建项目总投资8.5亿元,建筑面积13.67万㎡,涵盖门诊楼、住院楼、食堂报告厅、业务综合楼等多个建筑。
近日,项目综合楼、食堂及报告厅主体结构、幕墙龙骨安装已全部完工,地下室抹灰已完成,食堂及报告厅装饰铝单板安装完成30%;住院楼主体结构施工已完成85%;门诊楼砌体施工已完成95%,幕墙龙骨安装完成70%,地下室顶棚装修刮腻子工序完成40%。
下一步,项目部将全速推进装饰装修、机电安装等后续施工,全力打造医疗标杆项目,助力恩施医疗健康与生物医药产业协同发展。
五、梁子湖流域水生态修复项目2项关键工程已完工

梁子湖流域水生态修复项目分为生态湿地工程和水生态恢复工程,总面积227.2085万㎡,其中生态湿地173.7385万㎡、水生态恢复53.47万㎡。

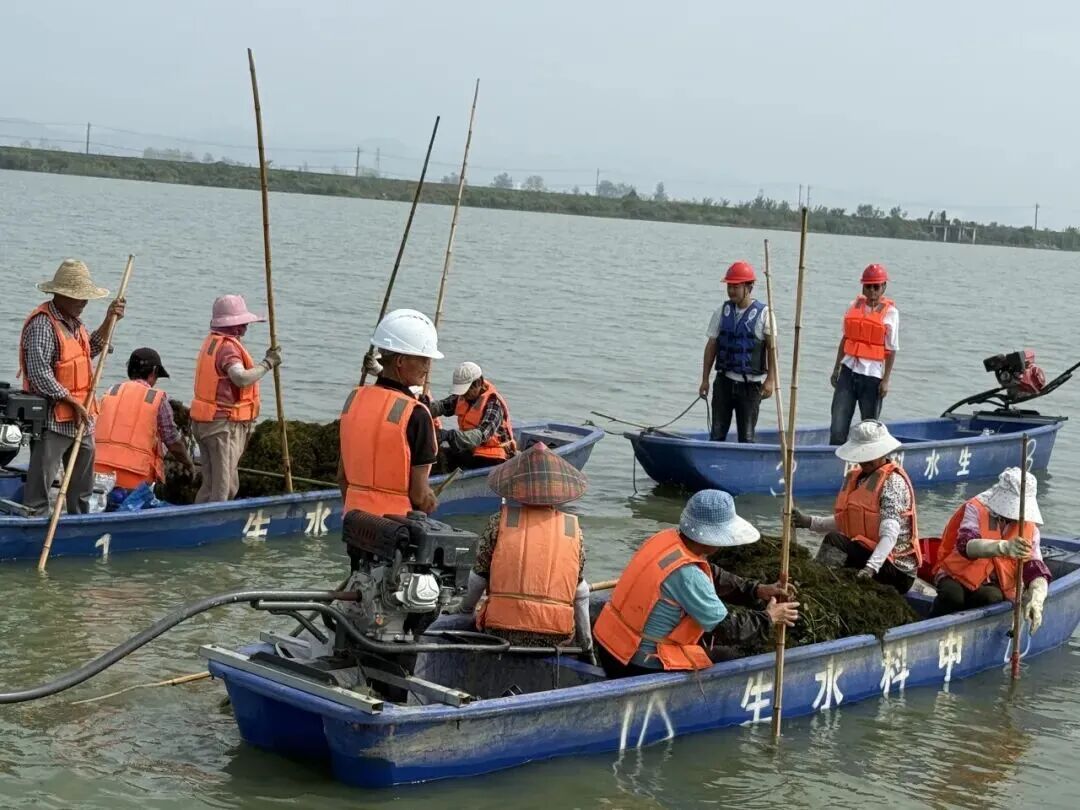

目前两项工程均已完工,生态湿地工程完成地形改造、生态岛填筑、清杂清表、钢管桩、拦鱼网及全品类水生植物栽植,施工完成率100%;水生态恢复工程完成湖面清捞、钢管桩、生态围隔、拦鱼网、浮筒安装及水生植物栽植,所有工序完成率100%。后续将全域开展挺水、浮叶、沉水植物补栽与常态化养护,待气温适宜时投放水生动物及底栖动物。

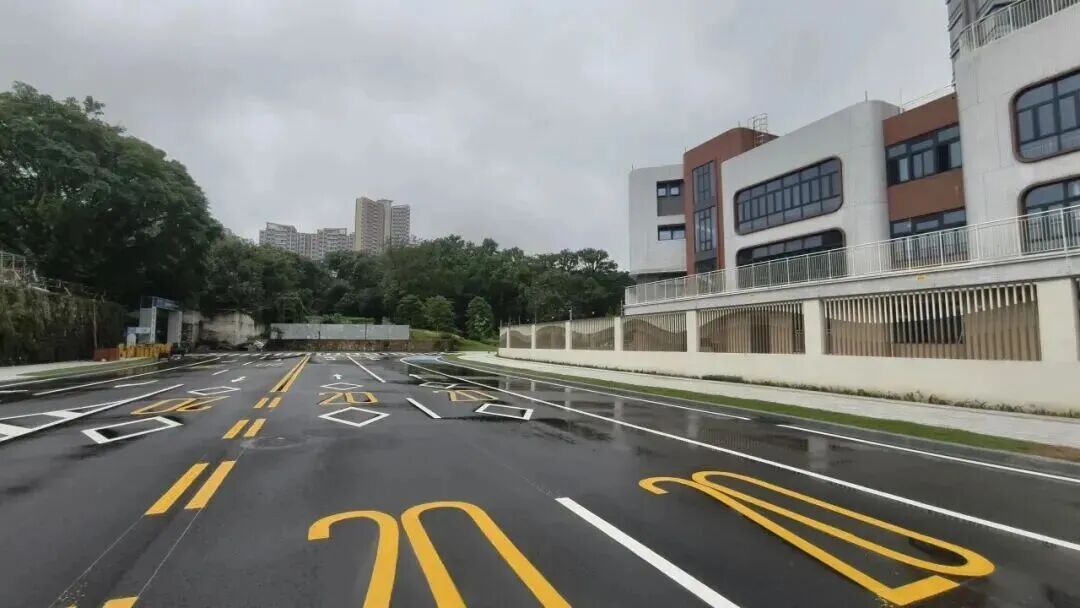

六、广州执信花园道路工程主体完工

近日,广州执信花园道路工程完成最后一条道路主体施工,现已具备功能性通车条件。该项目位于广州市天河区广园快速路以北、珠吉路以东,是联投置业广州标杆项目“联投·文津府”的配建道路,涵盖3条城市支路。
其中两条道路已于去年国庆前夕率先通车。此次最后一条道路主体完工,标志着项目“U”字型路网拼图完整闭合。施工期间,项目团队紧咬“联投·文津府”6月底二次交房节点,克服雨季施工、多单位交叉作业等困难,科学组织、有序推进,确保了工程进度与交付节点精准咬合。
目前,项目已全面转入道路附属工程建设阶段。全面建成后,将有效打通片区交通微循环,完善区域路网格局,为地块开发及小区业主日常出行提供坚实交通支撑。

七、汉川汉能产业园项目全速冲刺

汉川市汉能循环经济产业园(一期)项目合同额约4.99亿元,规划用地面积151856㎡,总建筑面积100543㎡。
目前3#、4#、5#、6#、8#车间屋面金属底板全部完工,外墙板整体完成75%,其中4#车间外墙板、门窗安装竣工,屋面顶板完工75%。4#车间130t炉台设备基础加紧施工,地坪进度70%;6#车间中频炉等设备基础完工,整体设备基础完成60%。7#车间钢结构主体吊装完成,3#、5#、8#车间设备基础筹备有序开展。2#宿舍楼进行地基基础施工,室外管网与厂区道路同步建设。圆盘机、空压机、200T炉台及1-5轴地坪配套已具备投产条件。
下一步,项目部将紧盯关键节点,细化施工计划,全力冲刺各项建设任务。
